Неустойка по ДДУ: взыскание с застройщика за просрочку
Взыскание неустойки по ДДУ возникает как ответственность за просрочку передачи квартиры, если застройщик передал объект позже срока, указанного в зарегистрированном договоре. Дата ввода дома в эксплуатацию, плановая «сдача» из рекламы и срок передачи объекта — разные даты. Размер зависит от цены ДДУ, учитываемых дней и ставки Банка России; периоды неначисления исключаются.
В 2026 году санкция снова начисляется за новые дни просрочки по общему правилу статьи 6 Закона № 214-ФЗ. Отсрочка до 31 декабря 2026 года сохраняется лишь для отдельных ранее предъявленных требований. Она не отменяет долг и не мешает получить решение, но временно препятствует исполнению.
Когда появляется право на выплату
Нужно установить четыре обстоятельства: действующий ДДУ, исполнение дольщиком обязанности по оплате, предусмотренный договором срок передачи и фактическую задержку. Просрочка начинается со следующего дня после последнего допустимого дня передачи.

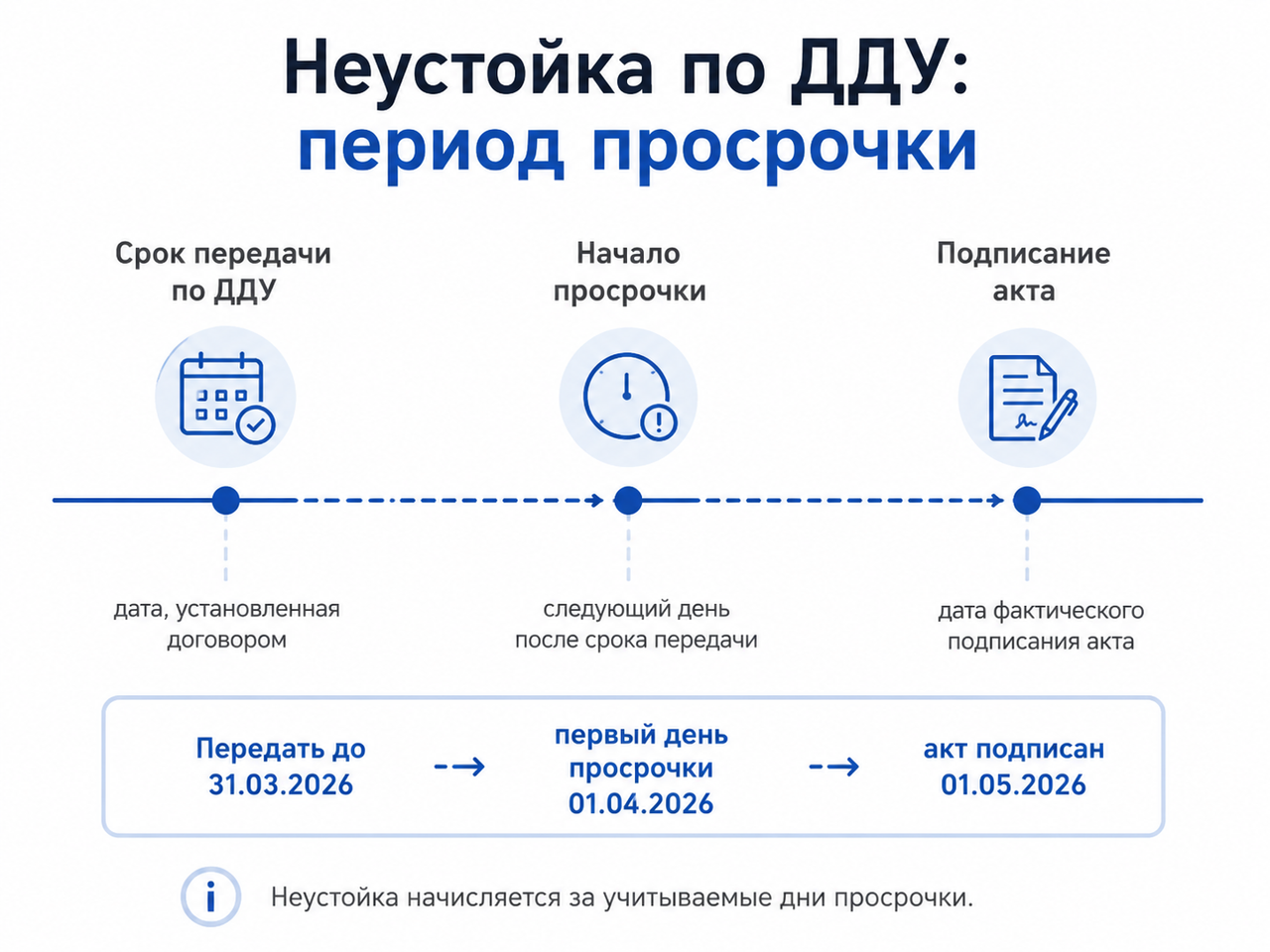

Разрешение на ввод подтверждает готовность дома к эксплуатации, но не заменяет передачу квартиры. Если ДДУ предусматривает передачу «не позднее 30 июня 2026 года», первый день просрочки — 1 июля. Если срок описан через событие или период, сначала определяют конечную дату по тексту договора и правилам исчисления сроков.
Письмо о переносе срока договор не изменяет. Новый срок возникает после надлежащего дополнительного соглашения; перед подписанием проверяют, сохраняется ли требование за уже возникшую просрочку. Закон обязывает застройщика предложить изменение, но само предложение не заменяет соглашение сторон.
Когда застройщик может не отвечать
При уклонении дольщика от приемки застройщик освобождается от неустойки, только если сам действовал надлежаще: объект готов, уведомление направлено правильно, а односторонний акт законен. Застройщик должен доказать соблюдение порядка уведомления и предупреждение о последствиях бездействия.
Неполучение разрешения на ввод, нехватка работников или проблемы подрядчика не освобождают от ответственности автоматически: обстоятельства оцениваются по правилам ГК РФ о непреодолимой силе. Неустойка прекращает начисляться при фактической передаче. Подписание акта с замечаниями сохраняет требование за прошедший период, но дефекты квартиры образуют отдельное нарушение и сами по себе не продлевают просрочку передачи.
.png)
Какие периоды исключаются из расчета
С 03.04.2020 по 31.12.2020
Начисляется ли неустойка: нет.
Какая ставка применяется: не применяется.
Есть ли отсрочка исполнения: историческая отсрочка завершена.
С 01.01.2021 по 28.03.2022
Начисляется ли неустойка: да.
Какая ставка применяется: по общему правилу статьи 6.
Есть ли отсрочка исполнения: специальной отсрочки для этого периода нет.
С 29.03.2022 по 30.06.2023
Начисляется ли неустойка: нет.
Какая ставка применяется: не применяется.
Есть ли отсрочка исполнения: историческая отсрочка завершена.
С 01.07.2023 по 21.03.2024
Начисляется ли неустойка: да.
Какая ставка применяется: ставка, действующая на день исполнения обязательства, но не выше 7,5%.
Есть ли отсрочка исполнения: для части ранее предъявленных требований — до 31.12.2026.
С 22.03.2024 по 31.12.2025
Начисляется ли неустойка: нет.
Какая ставка применяется: не применяется.
Есть ли отсрочка исполнения: для требований, установленных Постановлением № 326, — до 31.12.2026.
С 01.01.2026
Начисляется ли неустойка: да.
Какая ставка применяется: по общему правилу статьи 6.
Есть ли отсрочка исполнения: общей отсрочки для новых требований нет.
Периоды 2020 и 2022–2023 годов регулировались постановлениями Правительства № 423 и № 479. Постановление № 326 исключило из расчета период с 22 марта 2024 года по 31 декабря 2025 года, ограничило ставку для части более ранней просрочки и предусмотрело отсрочку исполнения отдельных требований.
Неначисление, ограничение ставки и отсрочка — разные механизмы. Первый удаляет дни из формулы, второй ограничивает процент, третий переносит принудительную выплату уже существующей суммы. Поэтому длительную просрочку нужно разбить на правовые периоды, а не умножать все дни на одну ставку.

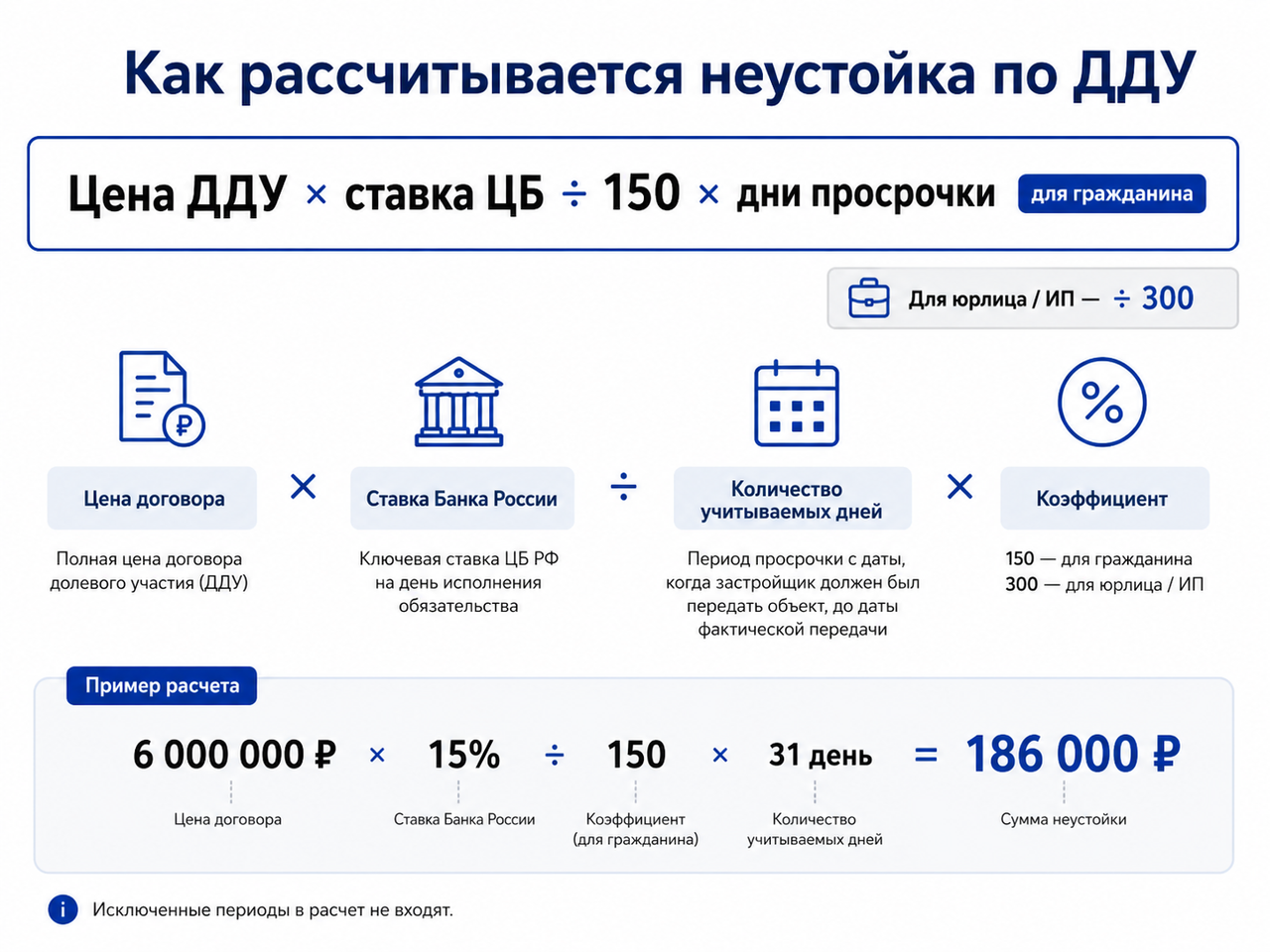

Формула расчета
Для гражданина, купившего жилье для личных нужд:
Цена ДДУ × ставка Банка России ÷ 150 × учитываемые дни.
Для юридического лица или ИП, действующего в предпринимательских целях, применяется коэффициент 1/300. Берется полная цена договора, включая доплату за площадь, если она стала частью цены. Ипотека базу не уменьшает: кредит — источник оплаты, а не часть стоимости квартиры.
Статья 6 указывает ставку, действующую на день исполнения обязательства. При завершенной просрочке ориентиром служит дата передачи; при продолжающейся просрочке дату расчета и ставку нужно обосновать с учетом предмета иска. Ставку проверяют по данным Банка России. Для уникальных объектов при выполнении специальных условий действуют коэффициент 1/300 без удвоения и предел 5% цены договора.
Онлайн-калькулятор полезен только если учитывает статус дольщика, исключенные периоды, предел ставки и правила 2026 года; результат следует сверять вручную.
Условный пример
Цена квартиры — 6 000 000 рублей. Передать ее должны были не позднее 31 марта 2026 года, акт подписан 1 мая. По общему правилу день фактического исполнения включается, поэтому учитывается 31 день — с 1 апреля по 1 мая. Допустим, ставка на дату исполнения составляла 15%.
6 000 000 × 15% ÷ 150 × 31 = 186 000 рублей.
Это расчет до возможного снижения судом. Если дата или законность передачи спорны, конечный день определяют по документам и обстоятельствам.
.png)
Претензия застройщику
Для взыскание неустойки с застройщика претензия фиксирует требование, дату обращения и возможность добровольной выплаты. Для обычного иска гражданина о неустойке Закон № 214-ФЗ не устанавливает универсальный обязательный досудебный порядок, однако обращение важно для требования судебного штрафа.
В документе указывают стороны, реквизиты ДДУ, договорный и фактический сроки, расчет по периодам, исключенные дни, сумму, банковские реквизиты и приложения. Его передают под отметку, ценным письмом с описью, курьером либо подтверждаемым электронным способом.
Единого специального десятидневного срока выплаты именно неустойки статья 6 не содержит. Срок можно предложить в претензии, проверить в договоре и оценивать вместе с ответом застройщика.
Короткий образец претензии
«По ДДУ №___ от ___ застройщик должен был передать объект не позднее ___. Передаточный акт подписан ___ / объект не передан. Просрочка за учитываемый период составляет ___ дней. На основании части 2 статьи 6 Закона № 214-ФЗ требую выплатить неустойку ___ руб. Расчет прилагается. Прошу перечислить деньги по реквизитам ___ в срок до ___. При отказе или отсутствии исполнения требование будет заявлено в суде вместе с предусмотренными законом дополнительными суммами».
Обращение в суд
Гражданин-потребитель может выбрать суд по месту жительства, нахождения застройщика, заключения или исполнения договора. Имущественный спор до 100 000 рублей рассматривает мировой судья, свыше — районный. Коммерческий цессионарий, организация или ИП обычно обращаются в арбитражный суд.
Потребитель освобожден от госпошлины при цене иска до 1 млн рублей; при превышении платит разницу по НК РФ. К иску прикладывают ДДУ и приложения, подтверждение оплаты и регистрации, акт передачи, уведомления, дополнительное соглашение, претензию с доказательствами направления, расчет, переписку и документы об убытках.
Суд вправе уменьшить явно несоразмерную неустойку по статье 333 ГК РФ, но не должен делать это автоматически: застройщик заявляет и обосновывает ходатайство. Дольщик может возражать, ссылаясь на длительность задержки, поведение сторон, расходы на аренду и иные последствия.
Что можно взыскать дополнительно
Статья 10 Закона № 214-ФЗ допускает убытки сверх неустойки, если доказаны расход, размер и причинная связь. Это могут быть разумные расходы на аренду или хранение вещей, но они не возмещаются автоматически. Гражданин также вправе требовать компенсацию морального вреда при вине застройщика; сумму определяет суд независимо от цены квартиры.
Ограничение 3% по отдельным требованиям о качестве отделки не ограничивает неустойку статьи 6 за задержку передачи. Соответствующее ограничение введено Законом № 482-ФЗ для другого вида нарушений.
С 1 сентября 2024 года специальный штраф за неудовлетворение требования добровольно составляет 5% присужденной суммы. Постановление Конституционного Суда РФ № 24-П не позволило ретроактивно уменьшать ранее возникшее право на прежний 50-процентный штраф: ключевой является дата, когда застройщик отказался добровольно исполнить требование. Поэтому старые требования анализируют отдельно.
Уступка, продажа и давность
При уступке ДДУ до передачи новый участник получает права в объеме, установленном договором цессии и законом. Уже возникшую неустойку можно уступить вместе с основным требованием или отдельно, но формулировки соглашения должны прямо показывать ее переход. Договор уступки самой неустойки государственной регистрации не требует.
Продажа готовой квартиры после подписания акта сама по себе обычно не передает покупателю старое денежное требование к застройщику: для этого необходима отдельная уступка.
Общий срок исковой давности — три года. Для неустойки, начисляемой ежедневно, давность оценивают по отдельным дням просрочки; суд применяет ее только по заявлению ответчика. Поэтому правило «три года от даты акта» не универсально.
Решение суда и получение денег
После вступления решения в силу получают исполнительный лист. Его можно направить в известный обслуживающий банк застройщика или в ФССП. Наличие счета не гарантирует достаточного остатка, а действующая специальная отсрочка может препятствовать исполнению отдельных старых требований до 31 декабря 2026 года.

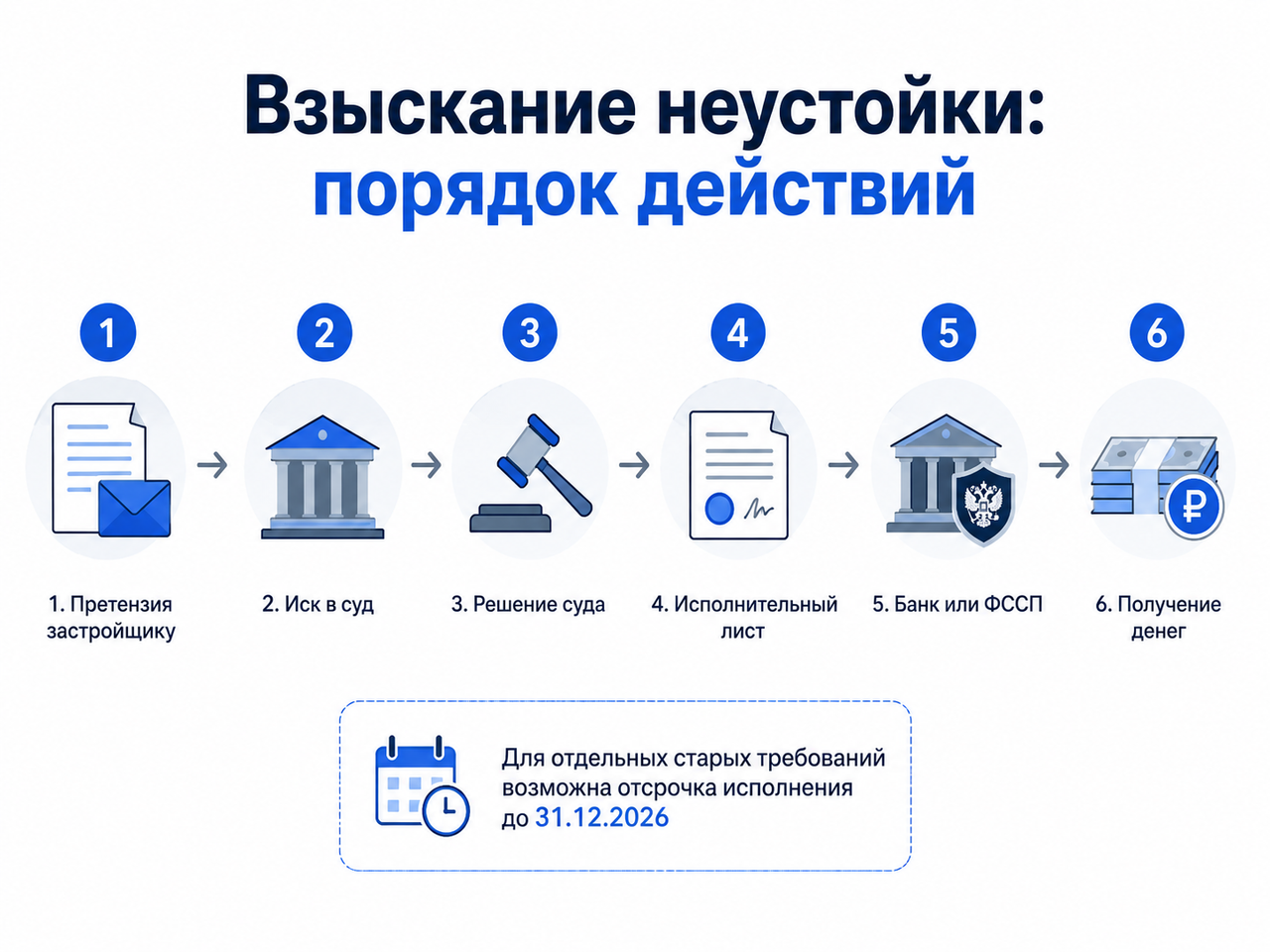

Алгоритм исполнения:
-
Проверить вступление решения в силу и получить лист.
-
Уточнить реквизиты должника и наличие отсрочки.
-
Выбрать банк либо подразделение приставов.
-
Контролировать списание, запросы и розыск имущества.
-
Проверять ЕФРСБ на случай банкротства застройщика.
По общему правилу исполнительный лист предъявляют в течение трех лет. Получение решения подтверждает долг, но не означает немедленного поступления денег.
.png)
Банкротство застройщика
Сведения проверяют в ЕФРСБ. После введения банкротных процедур индивидуальное взыскание ограничивается, а денежное требование предъявляют конкурсному управляющему в деле о банкротстве с учетом специальных правил для застройщиков. Вид требования, дата его возникновения и соблюдение срока влияют на включение в реестр и очередность. Даже подтвержденная судом неустойка не гарантирует полного расчета из конкурсной массы.
Итог
Основание для взыскания неустойки с застройщика — нарушение срока передачи, указанного в ДДУ, а не задержка ввода дома сама по себе. Расчет требует отделить учитываемые дни от периодов неначисления и правильно выбрать ставку. В 2026 году начисление возобновилось, но отдельные старые исполнительные требования остаются отсроченными. Претензия укрепляет доказательства, суд может снизить сумму, а фактическое получение денег зависит от исполнения и финансового положения застройщика.
